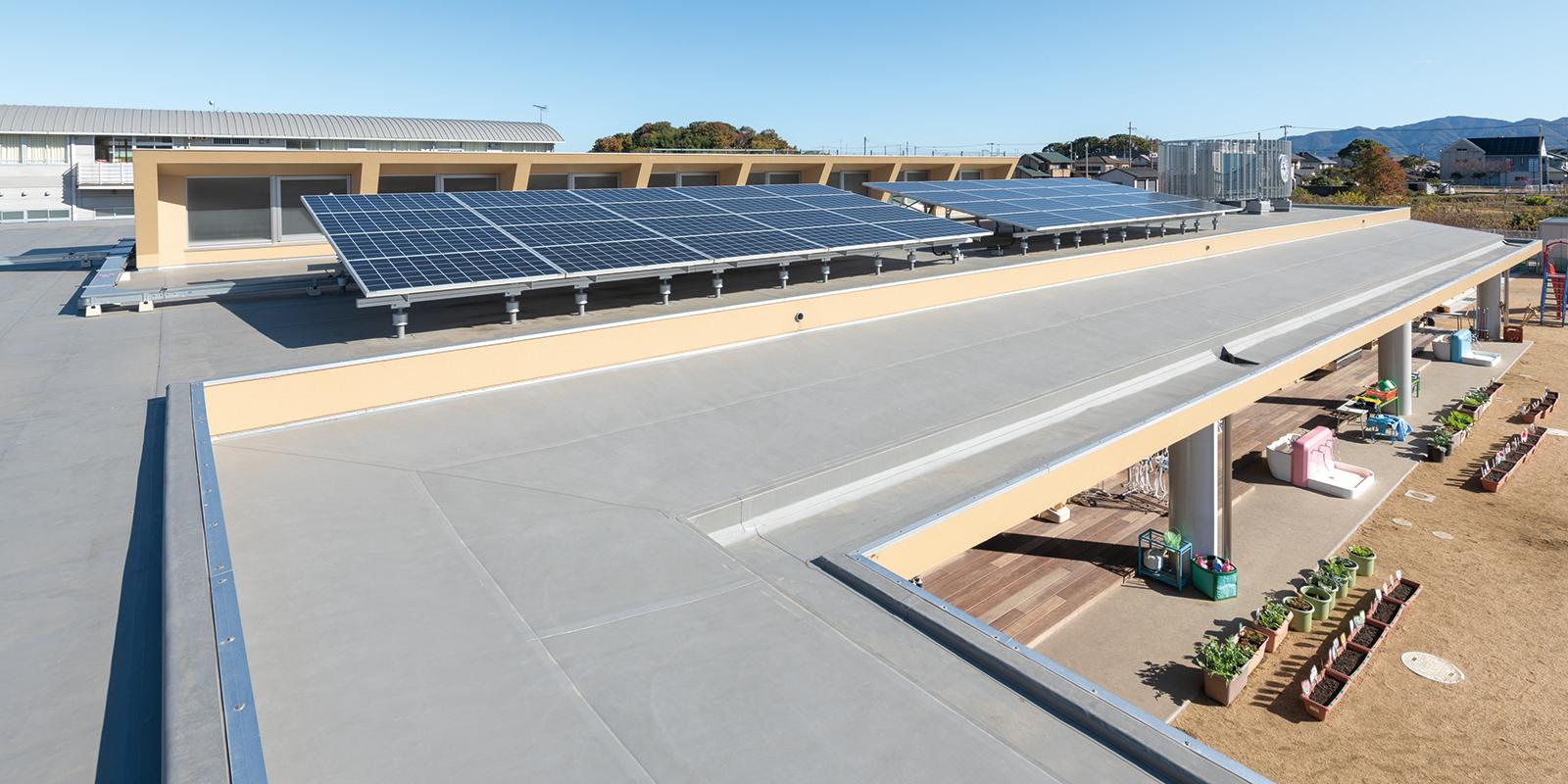

引田地区幼保一元化施設建築工事
| 構造 | RC造 |
|---|---|
| 所在地 | 香川県 東かがわ市 |
| 施主 | 東かがわ市 |
| 設計 | 有限会社磯野建築事務所接着工法 |
| 施工 | 株式会社藤木工務店四国支店 |
| 防水施工 | 大三工業株式会社 |
| 建物の種類 | 学校教育施設 |
| 新築/改修 | 新築 |
| 施工時期 | H30.9~H30.12 |
| 下地 | コンクリート下地(RC/PC/PCaなど) |
| 仕様・規模 | 接着断熱工法 F-SGM20GF:1,321㎡ 接着工法 F-SGM20:629㎡ |
| 断熱仕様 | 非断熱工法 |
| シート固定方法 | 接着 |
引田地区幼保一元化施設建築工事
「アキレスボードGF」を使用した「リベットルーフ防水システム(接着断熱工法)」に太陽光発電システムを設置した事例です。架台基礎である乾式鋼製基礎「グリッドベースM」は既設防水層をくり抜いて、スラブ面に直接アンカー固定します。しかし、接着断熱工法の場合は断熱材とスラブ面が接着剤で固定されており、くり抜く事が困難です。そのため、グリッドベースMを設置してから防水施工する通常の手法とは逆の手順で防水施工を行いました。
(現場レポート33号に掲載)

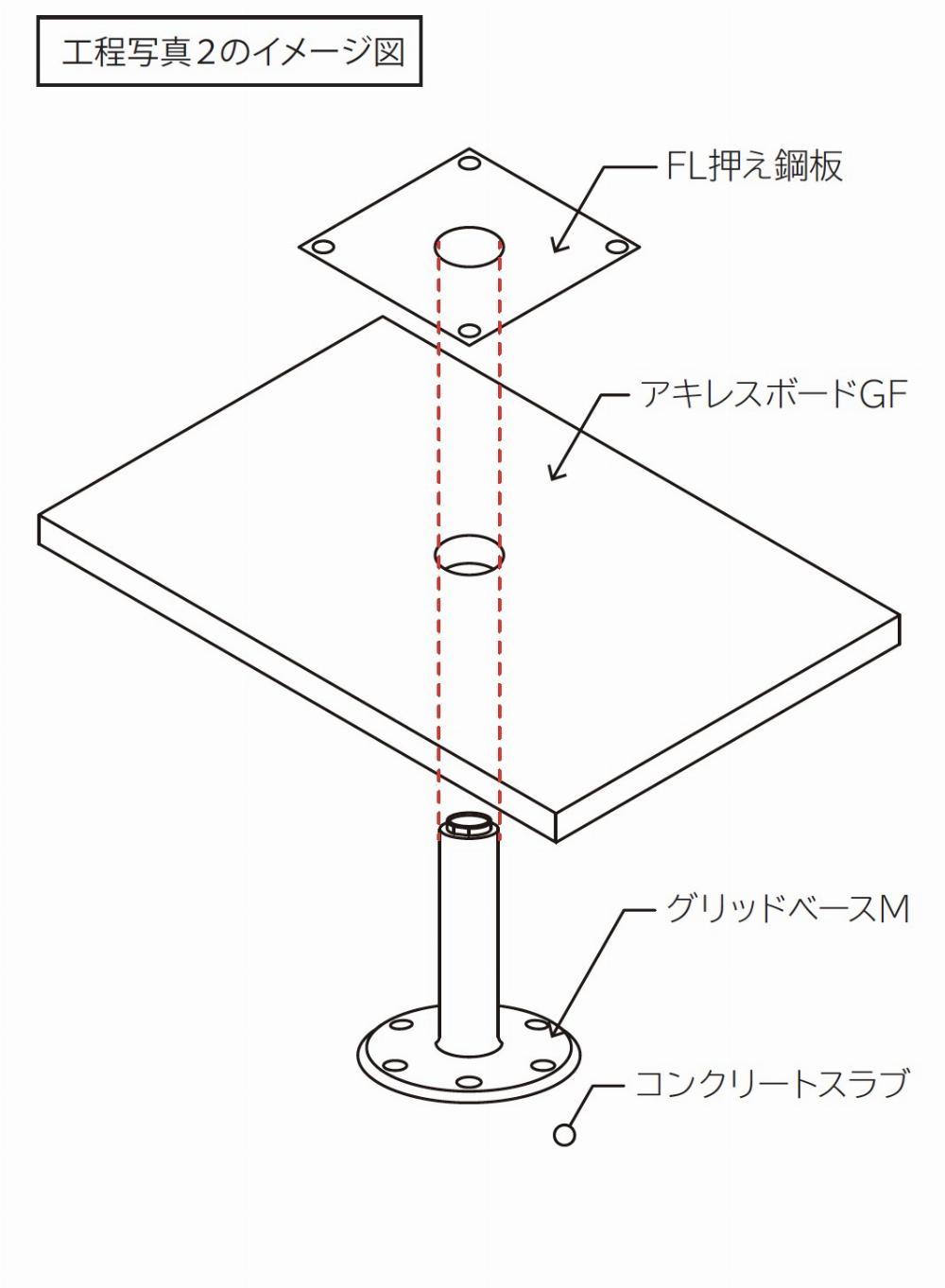

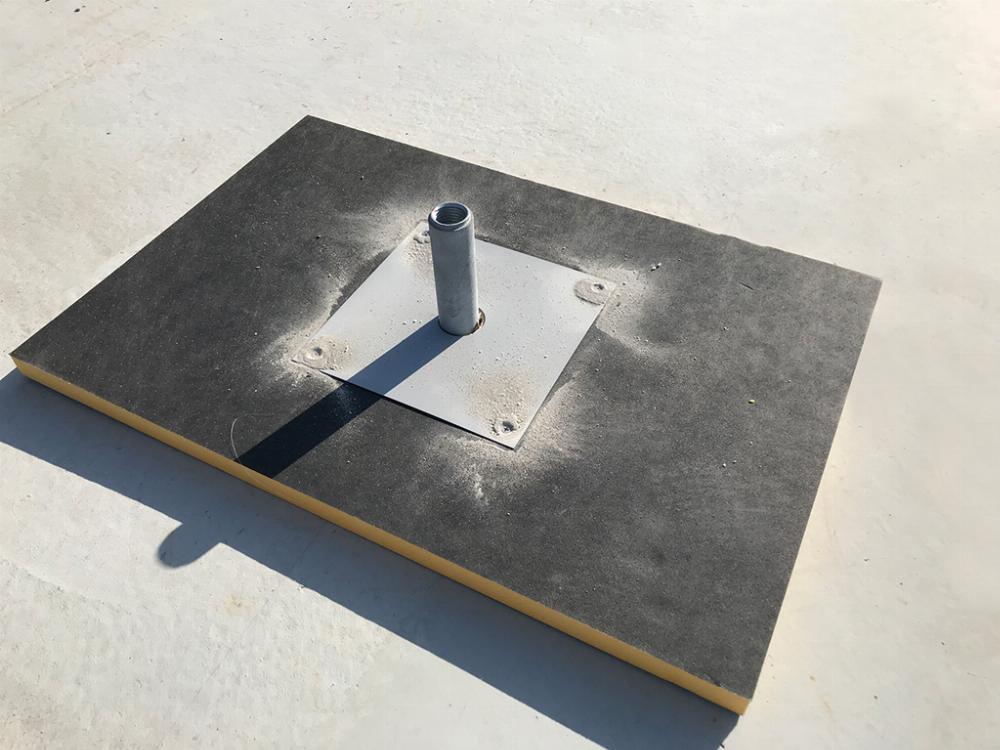

「グリッドベースM」を躯体に固定し、コア抜きした「アキレスボードGF」を敷設・固定。

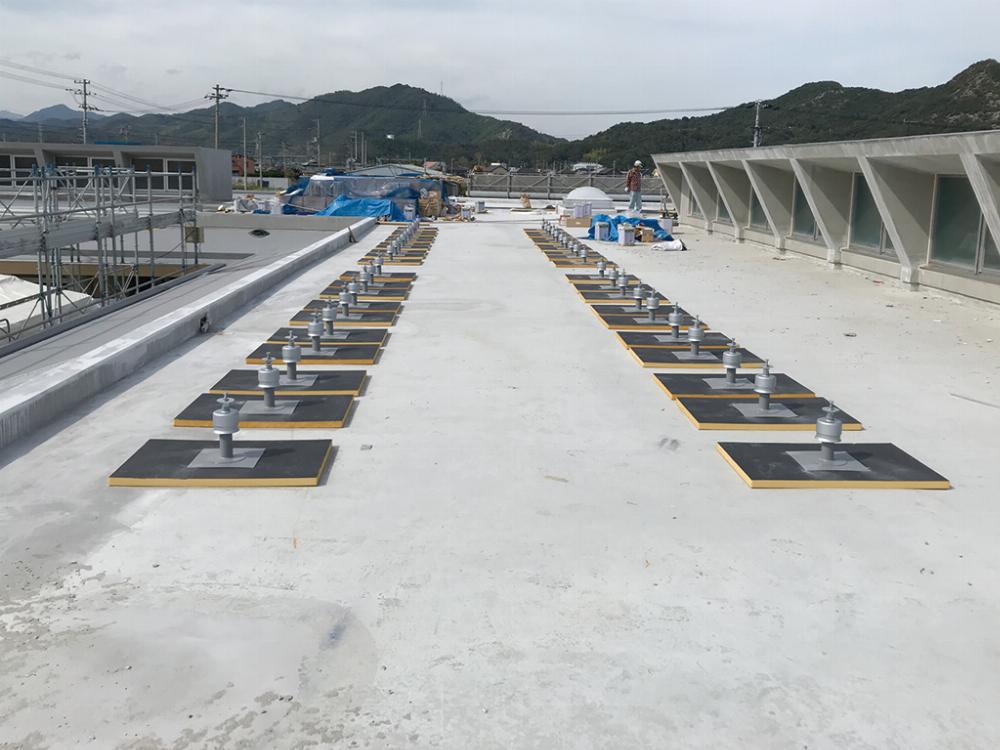

全数設置完了後、残りの部分は通常の手順で施工しました。
