屋上防水で社会を支える アーキヤマデ

吹付け無機成分含有型ポリウレア

ハイケム AY防食D-Y工法

下水道施設用防食材

ハイケム AY防食D-Y工法

下水道施設用防食材

ハイケム AY防食D-Y工法

製品概要

OVERVIEW

従来のポリウレア樹脂の弱点を克服!
下水道処理施設向け高耐食・高耐久防食ライニング材

ハイケム AY防食D-Y工法は、従来のポリウレア樹脂の弱点であった耐薬品性を克服した防食材です。特殊な無機成分を配合することで、ポリウレア本来の「吹付け性」「速乾性」「環境対応性」を維持しながら、薬液の侵入を受けにくい高耐食性を実現しました。

下水道防食で広く使われているエポキシ系やビニルエステル系では、臭気への対策や安全管理、工期の長さが懸念されます。ハイケム AY防食D-Y工法は、1. 優れた耐硫酸性・耐有機酸性、2. 無溶剤・無VOCの環境対応性、3. 瞬間硬化による工期短縮という3つの性能を高いレベルで実現した防食材です。

特長

FEATURES

特長 01 優れた耐硫酸性・耐有機酸性

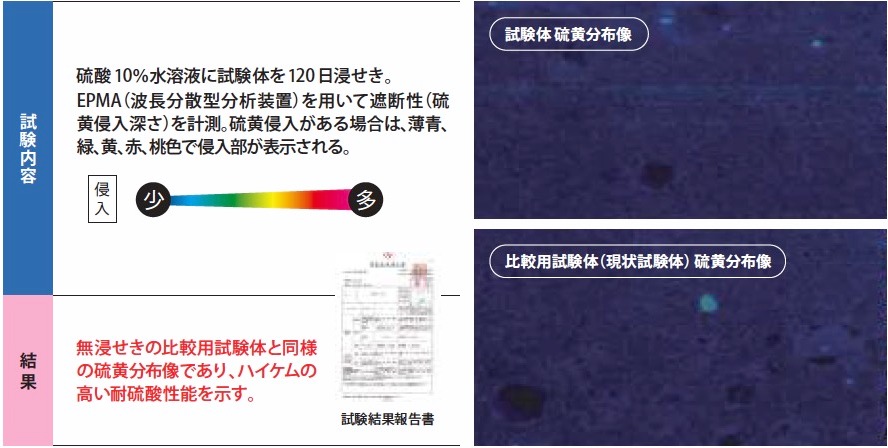

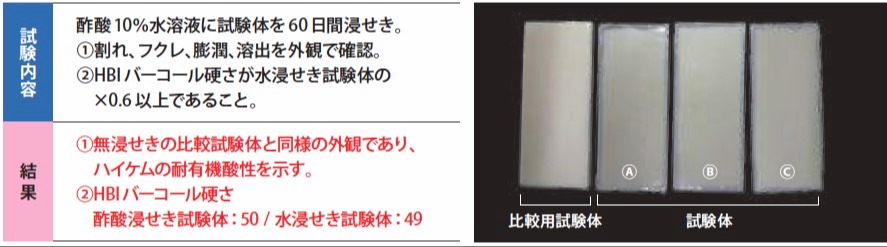

防食材に主に求められる性能は耐硫酸性です。また下水中には有機酸成分も含まれます。ハイケムは高い耐硫酸性、耐有機酸性能を有し、下水道施設のコンクリートを腐食から守り、長寿命化させます。

下水道コンクリート構造物の腐食抑制技術及び防食技術マニュアル
品質規格D種・耐有機酸性適合

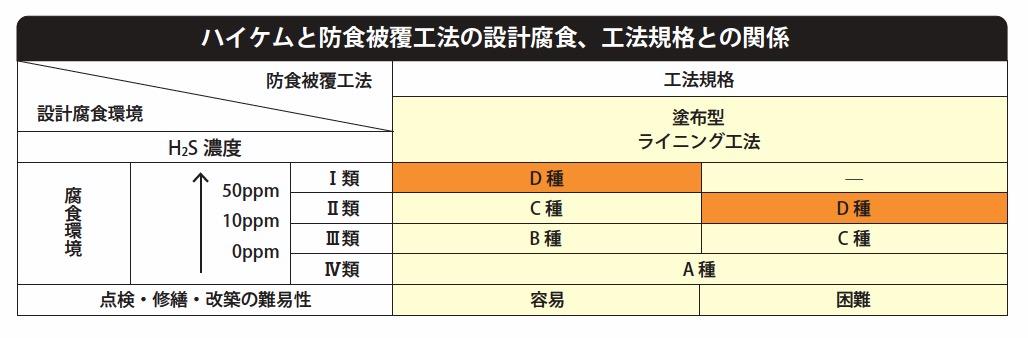

ハイケムと防食被後工法の設計腐食、工法規格との関係

耐硫酸性能

耐有機酸性能

特長 02 無溶剤・無VOCで、臭気もほぼなし

無溶剤・無VOCの環境対応型で、施工時の臭気もほぼ発生しません。防食材は薬品への強さが優先されがちで、環境対応性を兼ね備えた製品は多くありません。稼働中の施設や住宅地に近い現場でも、作業者・周辺住民への負担を抑えて施工いただけます。

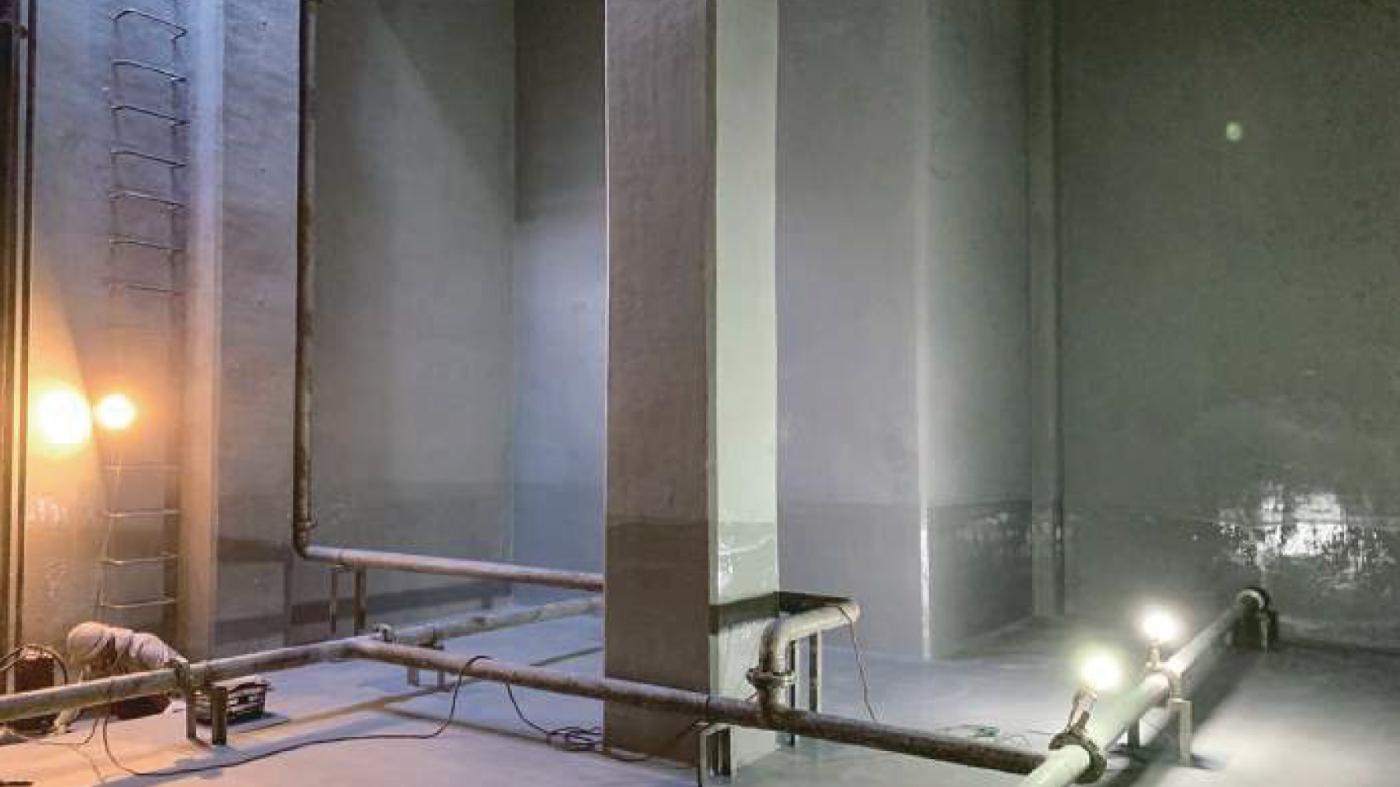

特長 03 瞬間硬化で、施工翌日には通水可能

コンピューター制御のリアクターでA剤とB剤を高温高圧下で専用スプレーガンから塗射し、ガン先端で2液を衝突混合。数秒で強靭な塗膜を形成します。

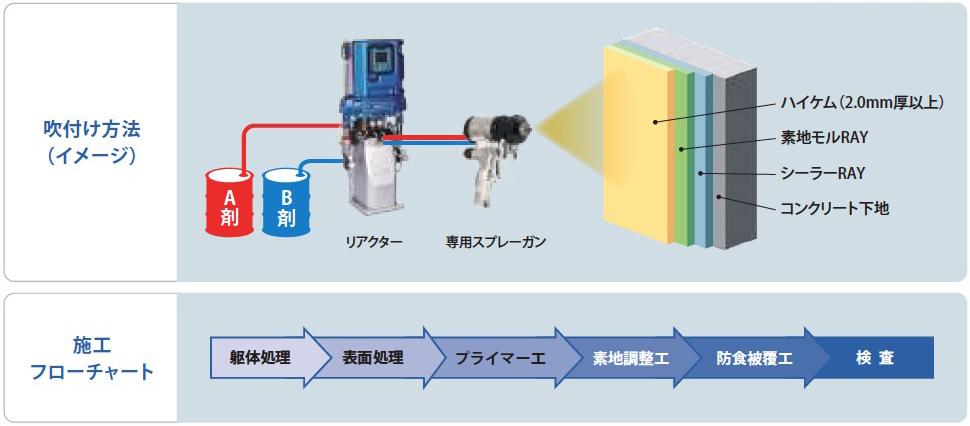

吹付け方法イメージ

この瞬間硬化(ゲルタイム3〜5秒)により、24時間後には通水が可能。ビニルエステル樹脂やエポキシ樹脂と比べ、工期を大幅に短縮でき、トータルコストの削減にもつながります。

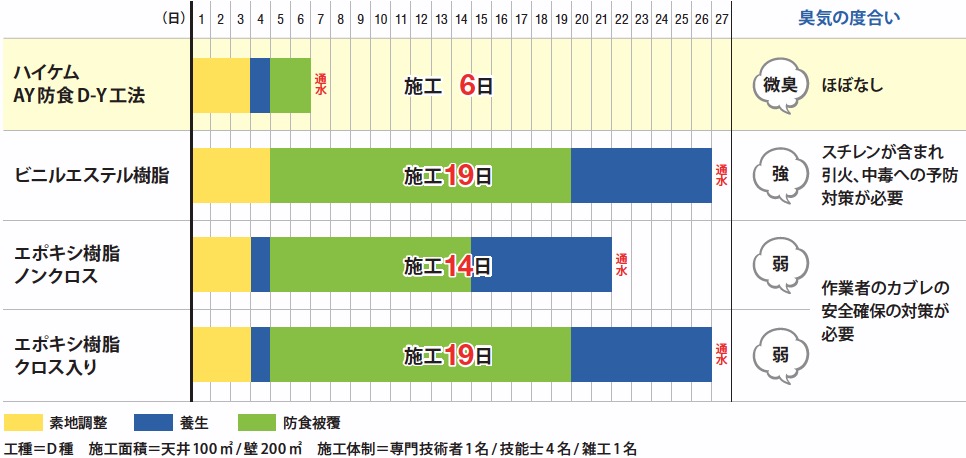

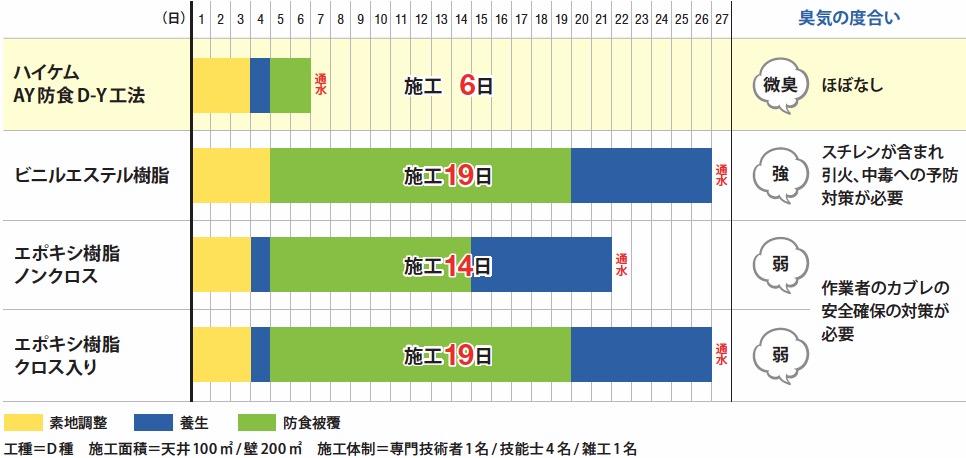

ハイケムの工期イメージ

技術資料

TECHNICAL DATA

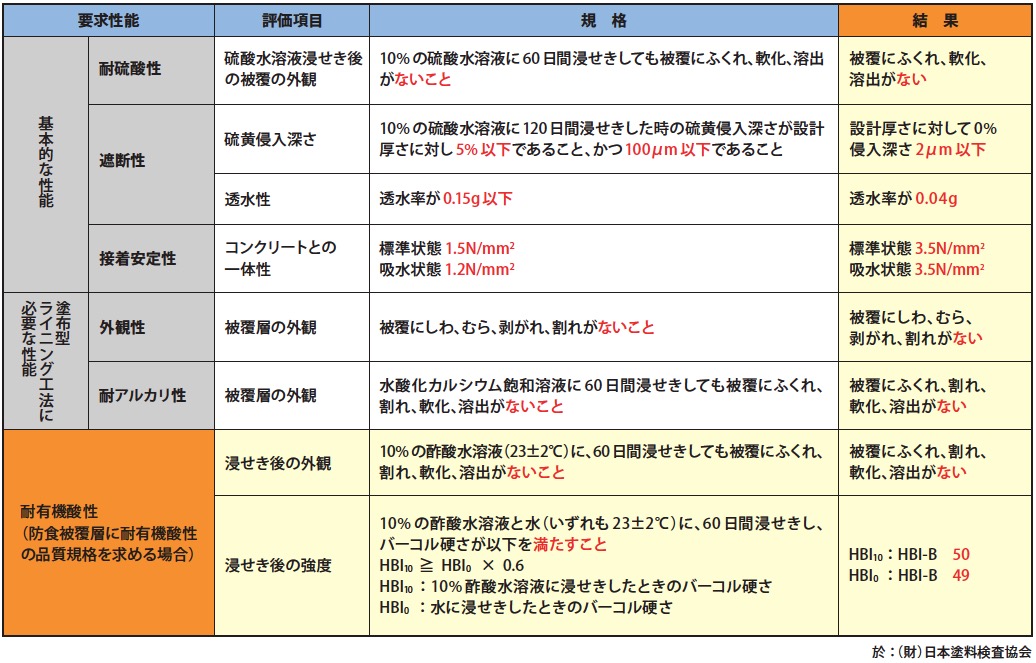

ハイケム AY防食D−Y工法の設計及び品質規格(D種及び耐有機酸性適合)

ハイケム(AY防食D-Y工法)の設計及び品質規格(D種及び耐有機酸性適合)

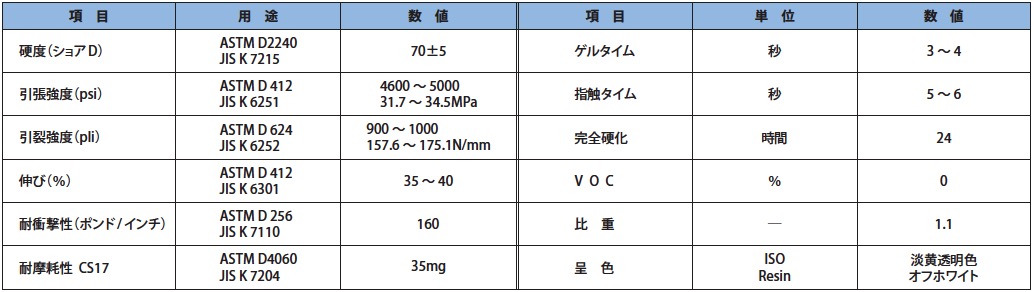

ハイケム仕様

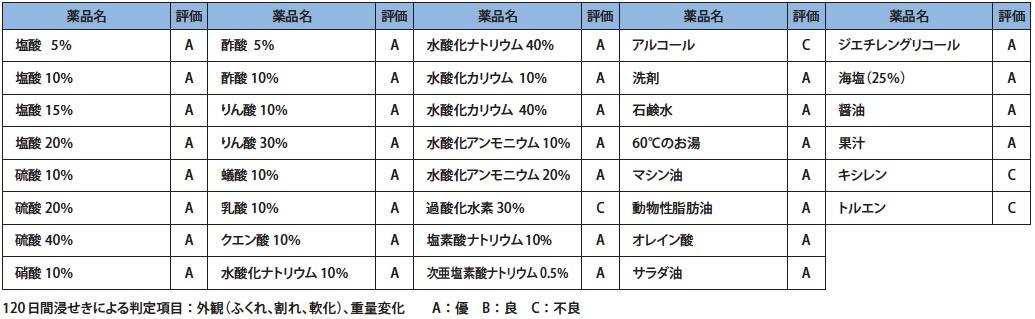

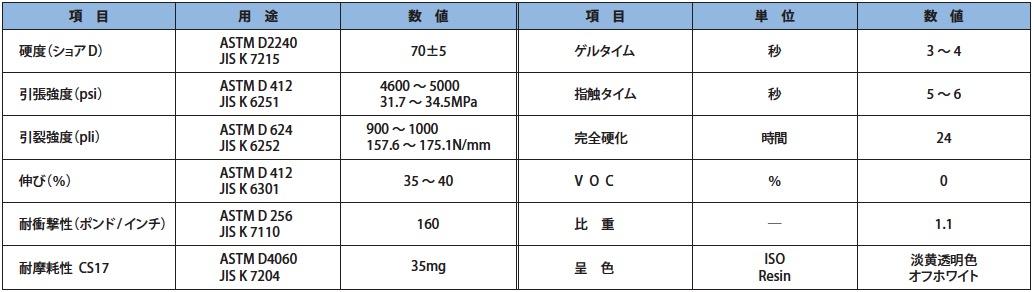

耐薬品性一覧

耐薬品性一覧
